百威路(翠堤路-金花路)蹊径排水工程 进入第二阶段小箱梁预制施工
时间:2017-03-21 泉源:原创文章 宣布:本站编辑

 百威路(翠堤路-金花路)蹊径排水工程西起金花路,,,沿百威桥跨越三环线,,,东止于汉江堤,,,设计全长810.76m,,,工程造价约5860万元,,,施工内容涵盖蹊径、桥梁、排水、绿化等多个方面,,,妄想工期9个月。。。该工程自2月2日开工至今,,,现已完成南侧排水管道施工,,,按期实现了施工调边,,,并着手开展小箱梁预制施工。。。

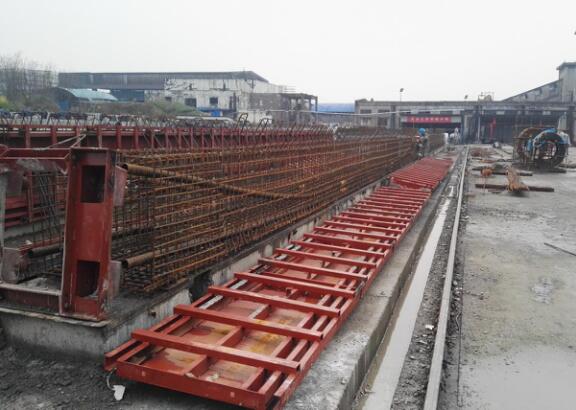

该工程位于黄金口工业园区内,,,连系园区内交通情形,,,该项目部决议分为便道修建及排水管道装置、桥梁拆除新建、蹊径拆除恢复等三大阶段逐步推进施工。。。3月,,,该工程重点抓好第一阶段的排水管道装置及便道修建事情,,,现已装置雨水管道共计410m,,,修建便道400m2,,,现状百威桥南侧辅道土方开挖弃运达10000m3,,,路基换填处置惩罚8000m3。。。与此同时,,,该工程着手举行第二阶段中所需198片小箱梁的预制事情,,,现在已预制3片。。。由于本月雨水天气较多,,,为确保工程进度,,,该项目部合理安排工期,,,加大人力、物力及机械装备投入,,,加班加点举行施工,,,并增调水车切实做好现场文明、环保施工。。。

        百威路(翠堤路-金花路)蹊径排水工程将于4月加速推进南侧辅道、便道施工及小箱梁预制事情,,,并起劲配合做好管道迁改事情,,,为后续施工创立有利条件。。。(天创公司 梁勇 文/图)
